УСТРОЙСТВО ПРОТИВОФИЛЬТРАЦИОННОЙ ЗАВЕСЫ И КОНСОЛИДАЦИЯ ГРУНТОВ
1. Сверление сквозных отверстий диаметром 10 мм, по площади стены горизонтально, в шахматном порядке с шагом 200 - 300 мм;
2. Очистка шпуров от пыли сжатым воздухом или водой под давлением;

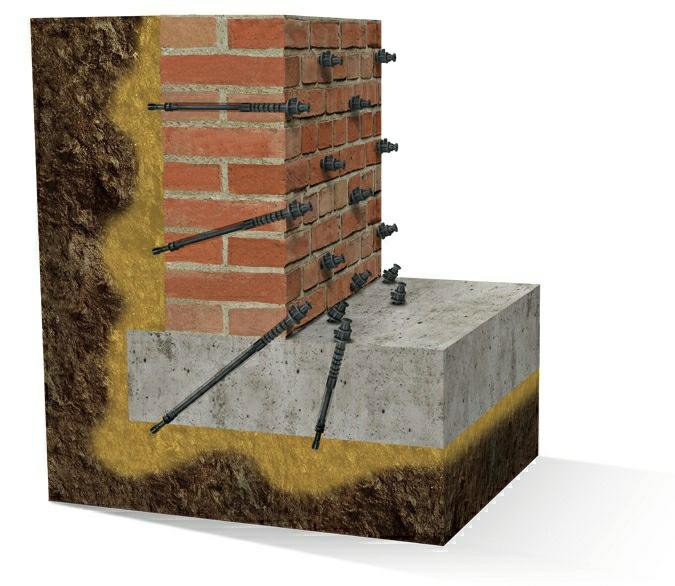

Рисунок 1. Устройство противофильтрационной завесы
- 3. В шпуры забить пакера, подключить инъекционный насос и начать производить инъецирование, для формирования противофильтрационной завесы с наружной стороны сооружения, акрилатного геля HASOIL Гельакрил AR (см. рисунок 1.), работы производить последовательно по стене вертикально снизу-вверх, горизонтально последовательно (не хаотично), до появления инъекционного материала из соседнего пакера (отверстия), присоединить к этому пакеру инъекционный насос и продолжить инъецирование, а далее по аналогии, ориентировочный расход материала для данного вида работ может составлять от 10 кг на 1 м2 и зависит от структуры основания и состава грунта;
4. После окончания работ произвести очистку оборудования и инструментов водой.
5. Удалить пакера и заделать буровые отверстия материалом Профскрин RC 45 после полимеризации инъекционного состава.
